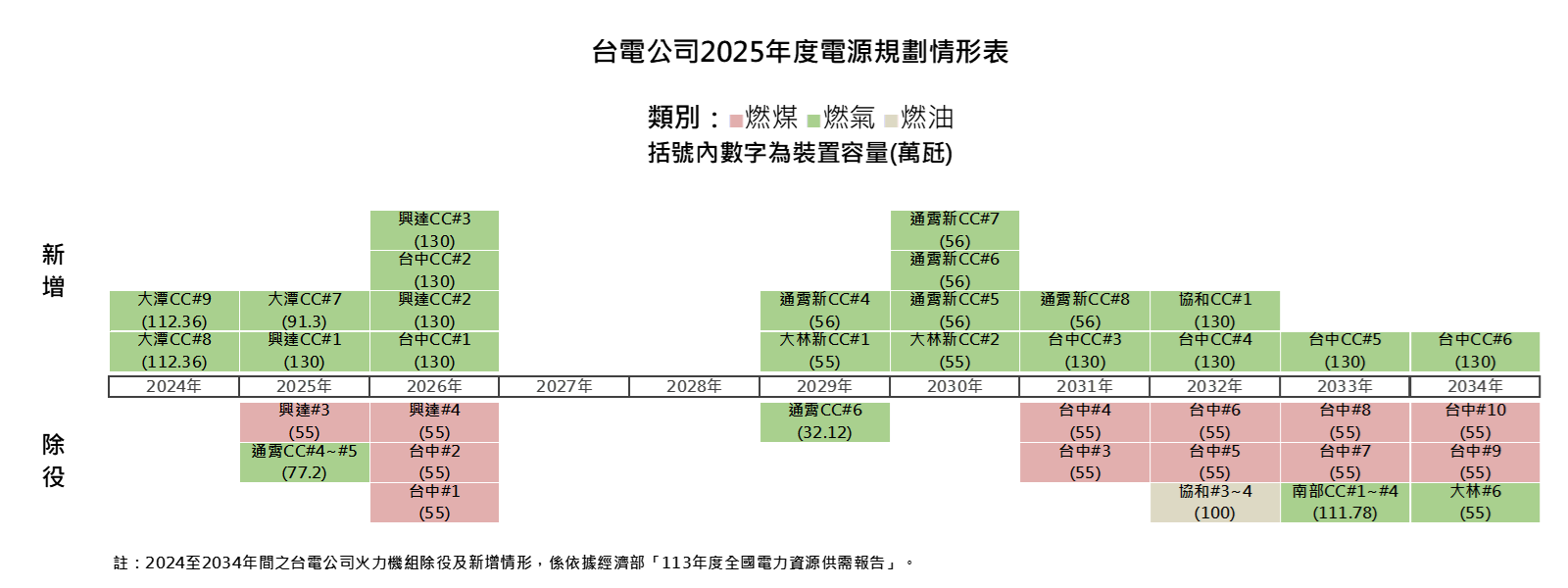

配合政府能源政策及考量現今內外環境條件,本公司自有機組最新之長期電源開發方案,2025至2034年預計除役之火力機組裝置容量達1,036.1萬瓩;規劃新增火力機組裝置容量約1,781.3萬瓩,計有大潭CC#7、興達CC#1~#3、台中CC#1~#6、大林新CC#1~#2、通霄新CC#4~#8、協和CC#1等計畫(如下圖所示)。全國電源開發規劃請參閱 經濟部能源署
