計畫概述
緣起
配合政府能源政策,因應長期電力負載成長及維持區域供電穩定,規劃推動「台中電廠新建燃氣機組計畫」,本公司於台中發電廠廠區內,規劃設置二部總容量為260萬瓩級燃氣複循環機組。本計畫包含一船席之LNG卸收碼頭、5座LNG儲槽、相關設施及管線,為台灣電力公司自建及操作。

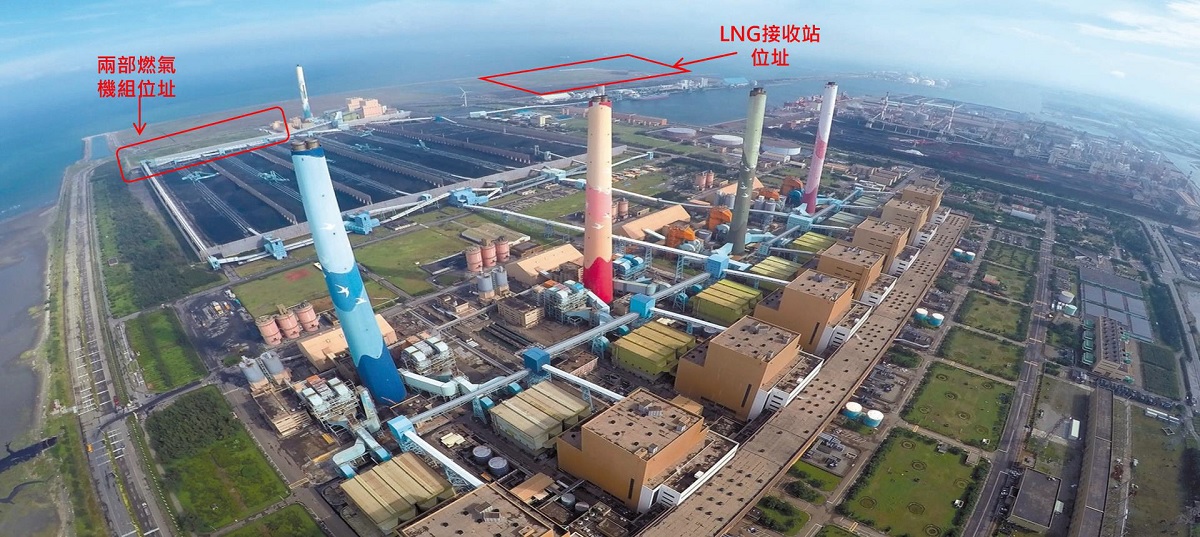

基地位置及範圍
台中電廠新建燃氣機組計畫涵蓋面積大約13.4公頃,廠址位於台中電廠9號和10號燃煤機組之南側。
機組主要設計規格
項 目 | 規 格 |
---|---|
機組數目 | 2部 |
裝置容量 | 1、2號機皆為130萬瓩 |
機組型式 | 燃氣複循環機組 |
廠效率 | 64.1%(LHV, Net) |
廠熱耗率 | 5,616.22 kJ/kWh(LHV, Net) |
氣渦輪機 | 屋內式,發電用,3,600 轉/分 |
汽輪機 | 屋內式,3,600轉/分 |
熱回收鍋爐 | 屋內式,三壓再熱式 |
發電機 | 氫氣或空氣冷卻式 |
主變壓器 | 屋外油浸式 |
執行情形
工程進度
預定 | 實際 | 差異 |
---|---|---|
51.5 | 50.99 | -0.51 |
機組 | 商轉日期/換發電業執照 |
---|---|
1號機 | 114/08/31 |
2號機 | 115/08/31 |
註:計畫修正案經行政院 111年10月5日院臺經字第1110027999號函同意辦理。
施工現況
-
主發電設備工程:109.9.1決標,由美商奇異及中鼎公司得標,110.9.16開工,地改擠壓砂樁作業已於111.7.21完成,目前進行各主要設備基礎及廠房結構等工作。
-
循環水抽水機房及暗渠工程:109.10.26決標,110.9.1開工,抽水機房區基礎已於112.08.26完成,目前正進行抽水機房區B區1樓板結構體作業。
